關注微信
010-64437334
RSS訂閱
ENGLISH
舊版入口
關注官方微信平臺
獲取最新促銷信息
當前位置: 首頁 > 工程案例 > 可定制清洗系統
熱門產品
Hot Products

上海某化工園區儲罐防腐項目——新建儲罐內部除銹施工

11-07
施工時間:2024年
施工地點:上海
施工類型:儲罐除銹施工服務
設備類型:爬壁機器人
此次儲罐除銹施工項目中,新建的儲罐內部經過焊接、閉水/充水試驗后,儲罐內部呈現出大量的銹蝕,在對其進行投產前,需要將儲罐內部銹蝕處理干凈。

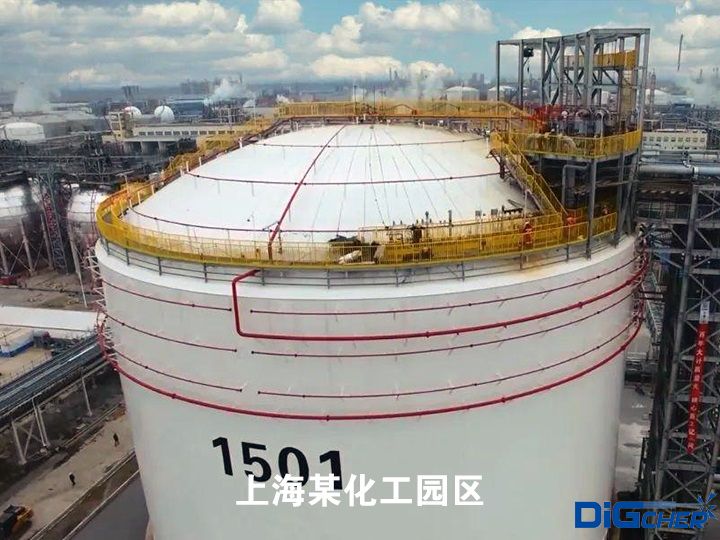

上海某化工園區

一、施工目標

儲罐罐內除銹施工的面積總計為15660 m²,按照雙方協作要求需要在25~30天內完成除銹施工,除銹內容包括:罐內內壁立面,罐底面積,浮盤底部面積,導向管、加強筋、立柱、導向柱、進料管的除銹施工。

二、施工方法

由于此次儲罐除銹施工的復雜情況,涉及大面積高空作業及導向管、加強筋、立柱等結構的施工,為此德高潔采用爬壁機器人與人工同步作業的方式。并配置2~3臺CR4-STP600型號打磨除銹機器人配合IV125PN型大功率工業吸塵器同時作業,實現無塵化施工。

設備進場

具體操作方法為:針對罐壁等大面積區域,采用打磨除銹機器人作業,針對浮盤密封環、導向管其它邊角處,機器人無法施工的部分,采用人工手持機械打磨的方式作業,應對儲罐內部所有結構的除銹。

三、施工流程

現場勘察→設備搬運→臨時設置工程→機器人入罐浮盤上部除銹→人工進入浮盤下部角磨機除銹→大功率工業吸塵器→設備解體拆除→現場恢復、驗收。

四、除銹施工

采用人工手持遙控器控制爬壁機器人完成儲罐內壁、罐底等大面積表面的除銹施工,爬壁機器人搭載打磨除銹裝置作業,真空吸塵裝置將銹蝕粉塵全部吸走,每臺機器人的作業效率約為30 m²/h,每天工作8小時,每天平均除銹面積250~300 m²;可以達到ST3除銹處理等級。

爬壁機器人開荒除銹

1、打磨除銹機器人僅需人工手持遙控,無需搭建腳手架,避免人員高空作業跌落風險;
2、現場施工過程可采用工業集塵器配合,減少粉塵污染;
3、大面積機器人作業,提高儲罐打磨除銹質量及效率;
4、人工打磨除銹部分,嚴格按照規定使用勞動防護品,做好人工安全防護配置(防塵口罩、工作服、手套等);
5、施工人員均具有多次參與儲罐防腐施工經驗,能夠嚴格把控施工流程,保障施工質量,確保施工進度。

德高潔爬壁機器人除銹作業

五、施工效果

人工手持遙控器控制爬壁機器人完成除銹作業

在德高潔施工團隊共同努力的前提下,整個施工項目如期完成,除銹質量符合儲罐除銹驗收標準。
分享到:QQ空間新浪微博騰訊微博人人網微信
相關案例
